在巡检班巡视完毕返回公司向相关领导汇报具体情况后,公司安排相关人员经过数次会议讨论后决定对35kV里化线27#、28#进行换塔改线,线路生产管理部负责编制施工方案及施工所需材料计划,在报公司领导及国新能源方面同意后,由巡检班、施工班、土建班负责具体施工。
为保证在改线前的线路及过往行人、车辆安全,预防发生触电、通讯中断或是倒杆断线的恶性停电事故,巡检班于6月6日在35kV里化线27#-28#线路下方及新建公路施工现场装设了安全警示牌。
6月9日35kV里化线27#、28#新基础开挖。
6月10日35kV里化线27#、28#新基础支模、浇筑。
6月11日35kV里化线27#、28#新基础拆模,基础回填。
7月2日-3日利用35kV里化线全线停电春检的空挡,经过巡检班、施工班二十余人连续二天紧张有序的施工,在公司领导及安全员的现场安全监护下,完成了拆除原旧27#、28#杆,新立27#、28#塔的换塔改线任务,消除了线路潜在的安全隐患,保障了线路的安全稳定运行。(下附部分现场照片)

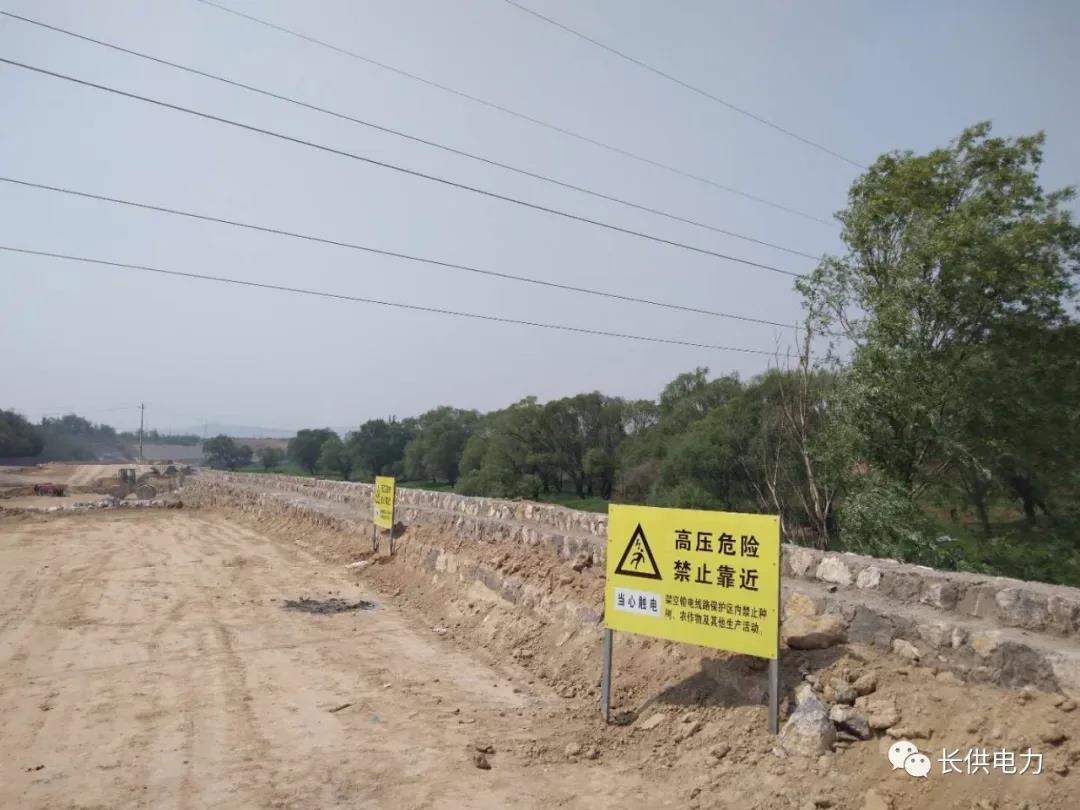

35kV里化线27#-28#线下道路施工现场装设安全警示牌。

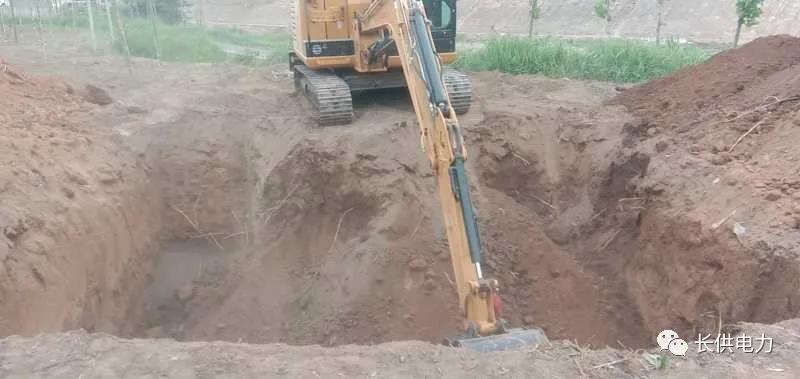

35kV里化线27#、28#基础开挖:

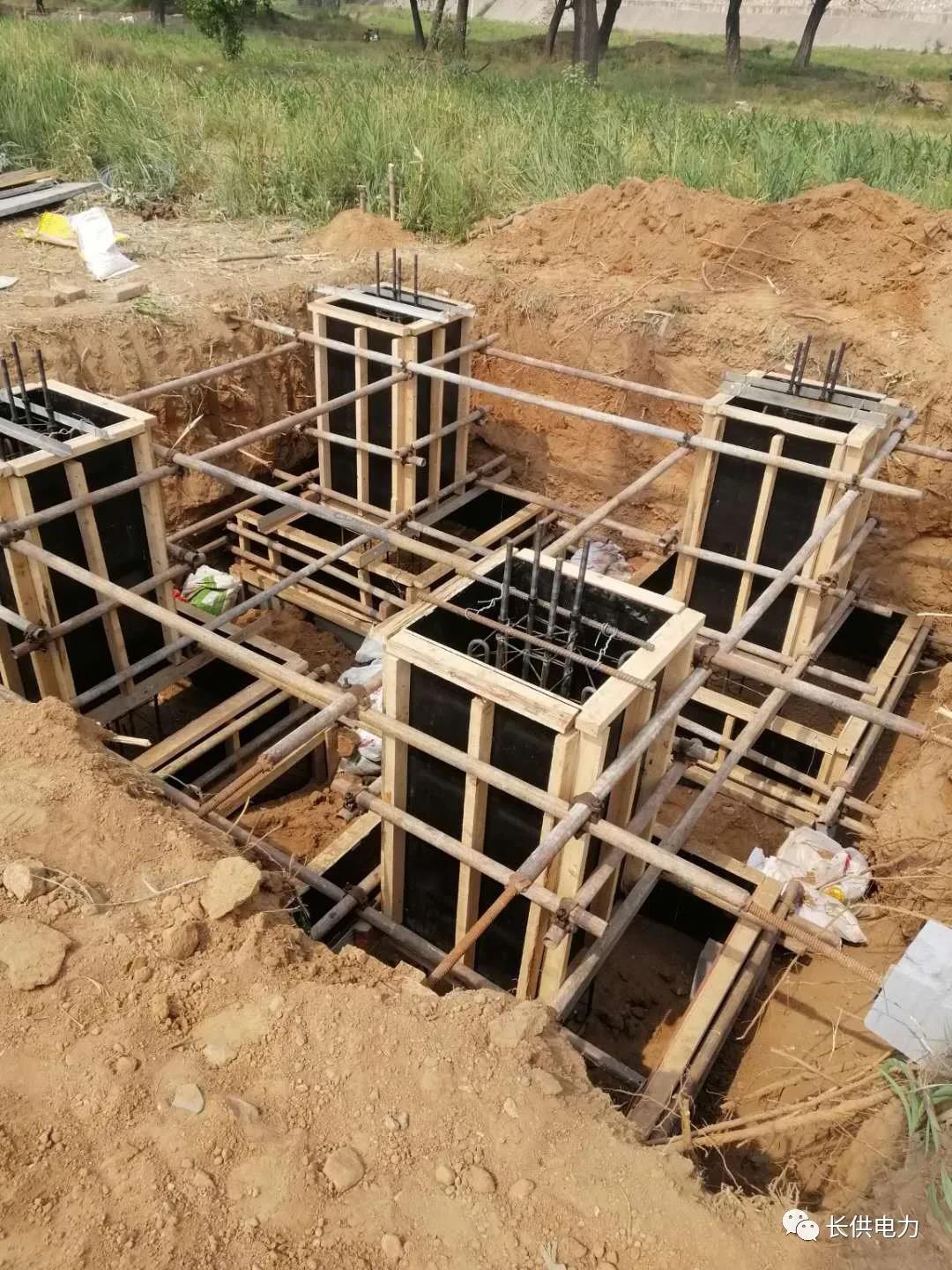

35kV里化线27#、28#基础支模:

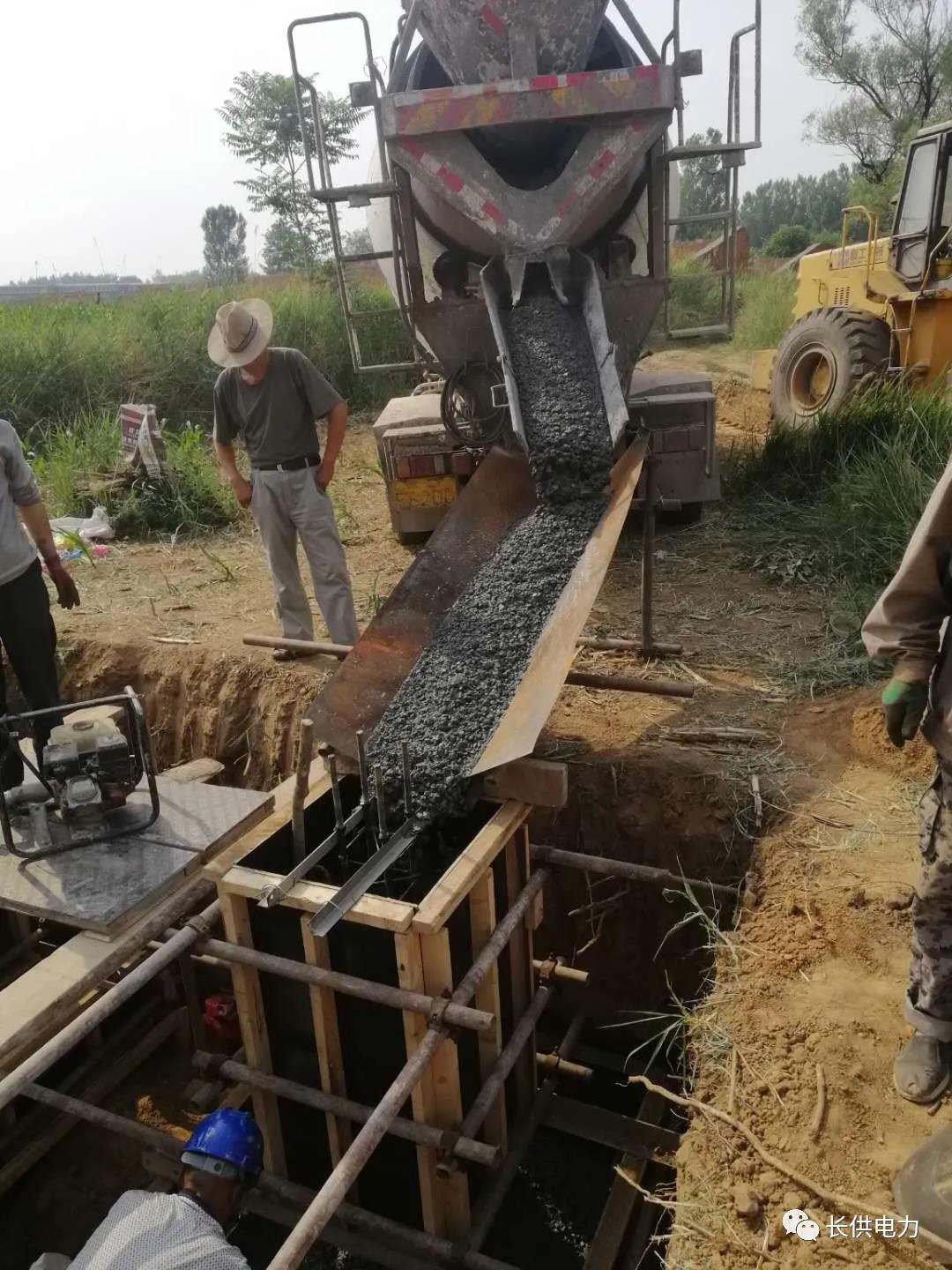

35kV里化线27#、28#基础浇筑:
35kV里化线27#、28#基础拆模,回填基础:

35kV里化线27#、28#改线现场:

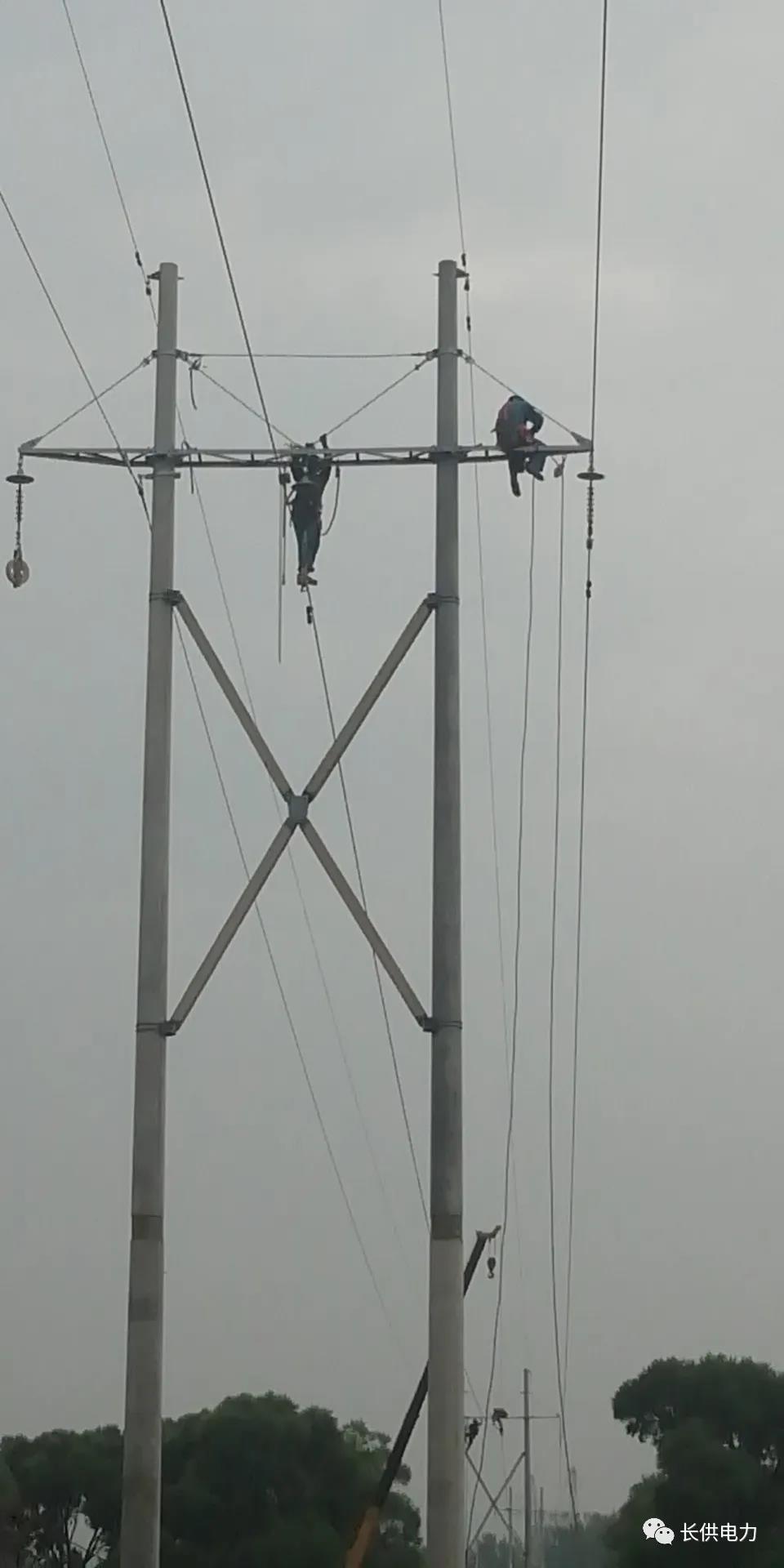

35kV里化线27#、28#改线现场安全监护:
