2020年9月9日,早上7点,变电运维生产管理部高压班、保护班、运检班三个班组准时向同一个目的地出发。
今天他们要完成长治一运新建物流园临电工程,本工程任务重,时间紧,包括四个高压电缆头制作及试验,一台变压器就位及试验,两个开关柜就位及两条电缆连接还有相关的基础、支架等附属设施。 想要在一天时间内完成这些工作,难度可想而知。从进入施工现场开始,工作负责人就进行了细致的分工,紧前工作,紧后工作安排合理,人员分工科学有序,大家各司其职。

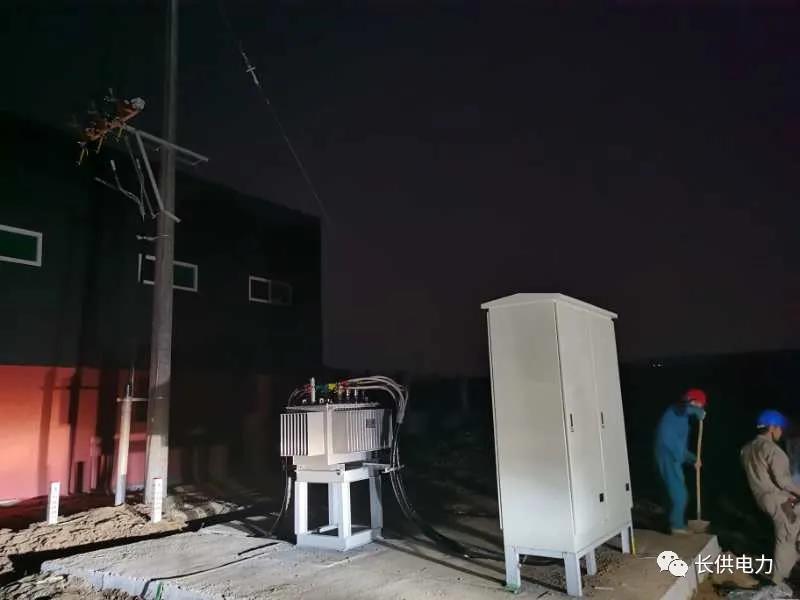

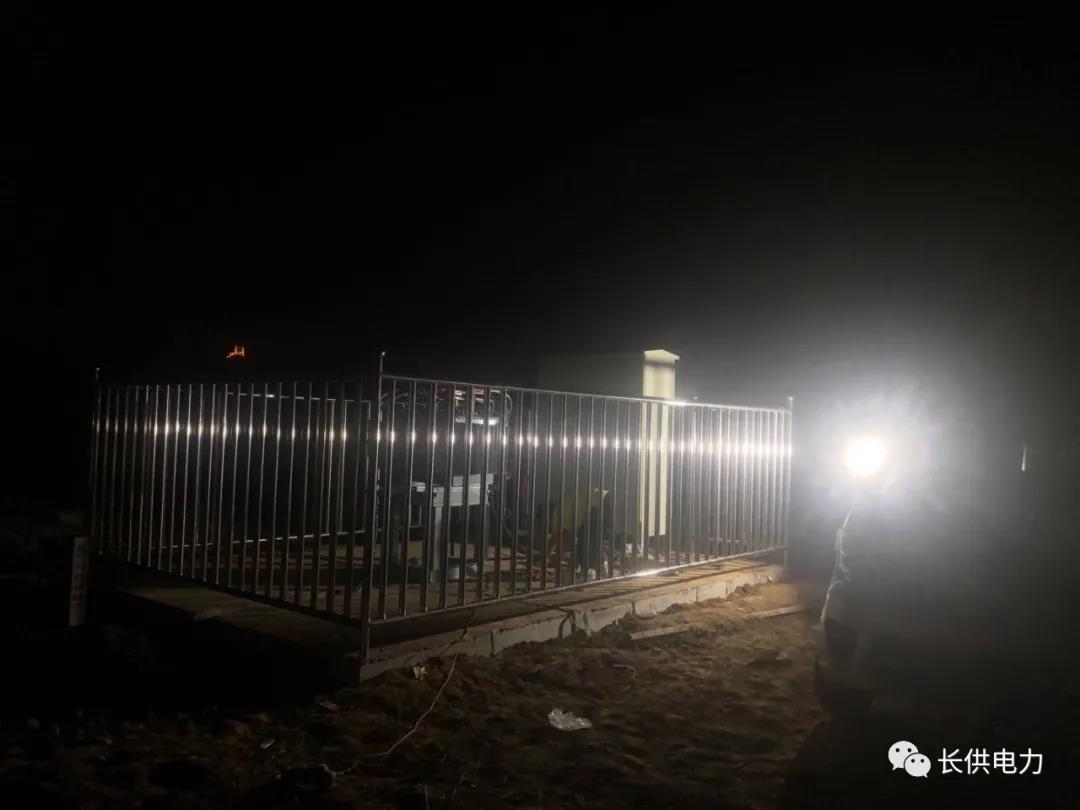

汗流多了就用衣袖擦一擦,口渴了就喝点水。大家不言辛苦只为一个共同的目标——客户满意、用电无忧。 晚上21时,所有施工完成,现场具备送电条件,大家的脸上总于露出了笑容,结束了一天辛苦工作的人们抓紧时间回去休息,养足精神,继续明天的奋战。
