璀璨星空下的“擎天柱”

发布时间:2019-03-27 作者:长供电力


余吾矿更换110kV 2号主变工程纪实

山西潞安集团余吾煤业有限责任公司110kV变电站主变增容工程。承揽方:山西长供电力工程有限公司。2#主变更换工期:2019年3月21日—3月29日,9天时间。

工程开始前,长供电力负责余吾矿110kV变电站主变增容工程的项目和技术人员多次召开专题会议,对本次增容工程的人员、设备、资金和工程难度等情况进行一次次的规划和部署。其中,对本工程的难点暨重达72.8吨的主变更换工作更是多次进行专业论证,并制定出切实可行的实施方案。整个施工方案的制定,要求须在余吾矿向国网长治供电公司申请临时停电的有限时间里完成全部施工任务,施工时间和工程难度可想而知……

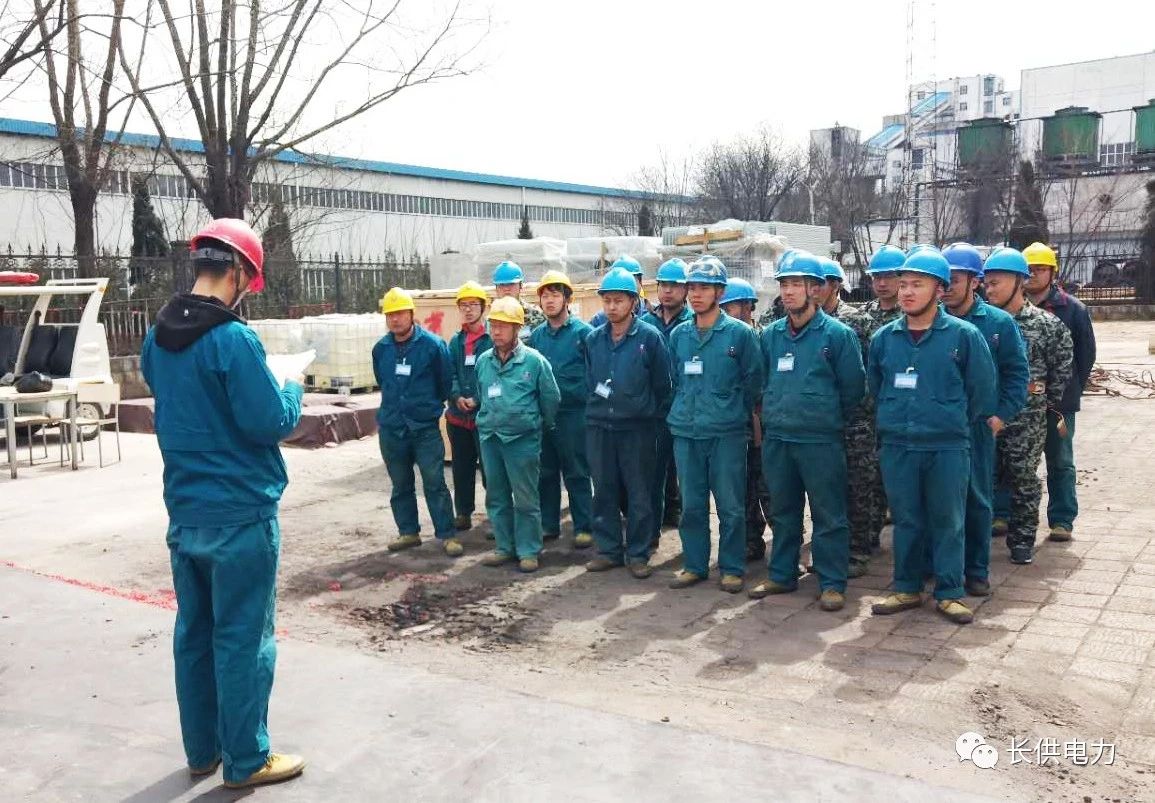

召开班前会:布置工作任务、强调安全注意事项

结合方案和甲方要求,3月21日要将该工程中72.8吨重、容量为40000kVA的2#主变拆除并更换为85.9吨重、容量为63000kVA变压器。21日上午11时,余吾矿2#主变顺利停电,摆在长供电力工程项目部全体人员面前的是一个高约4米,宽约6米,重量为72.8吨的大型变压器,在周边道路和空间不足10米的情况下,更换此庞然大物的困难程度犹如愚公移山一般。俗话说:“办法总比困难多!”长供人按照制定的方案开始垫枕木、架槽轨、固定倒链、支千斤顶……,一步步都在长供人的掌握之中。

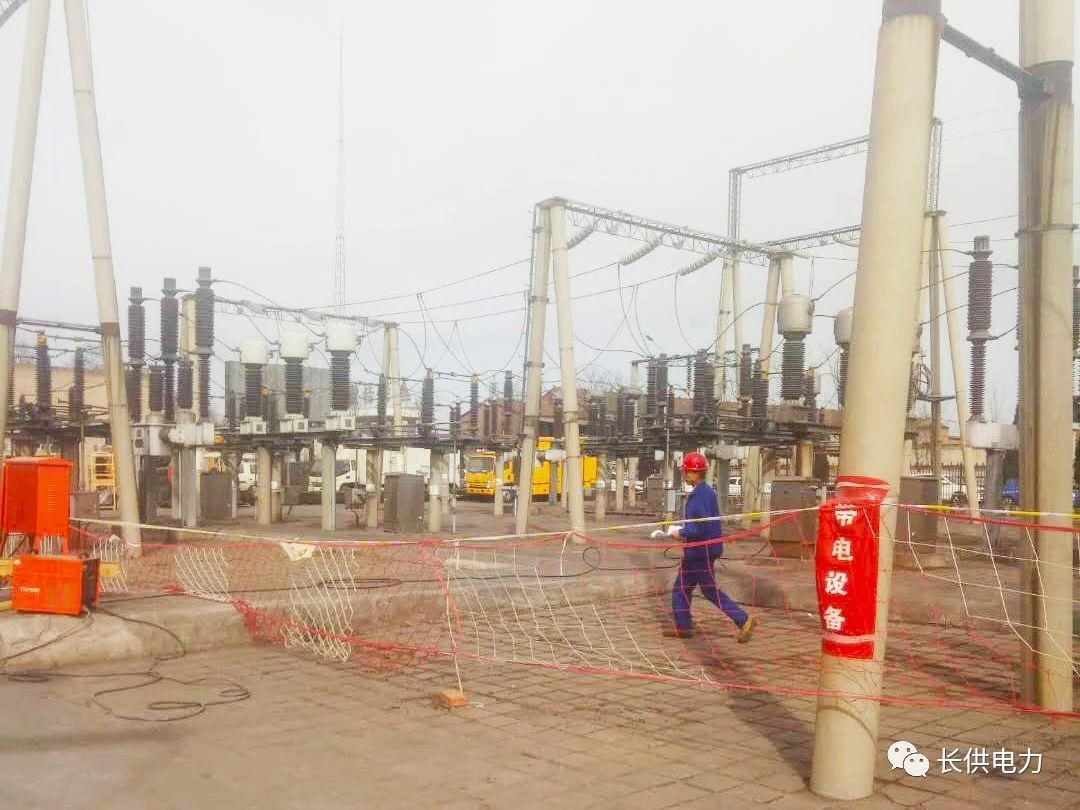

布置安全网、警示带,与带电区隔离

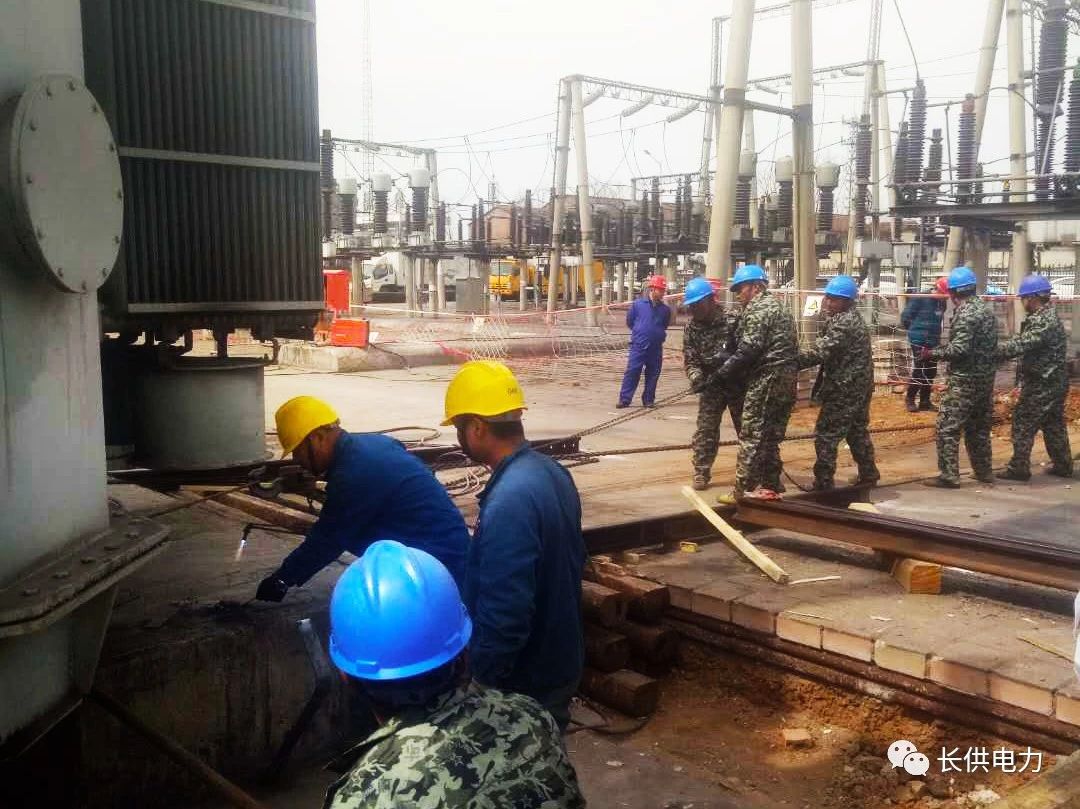

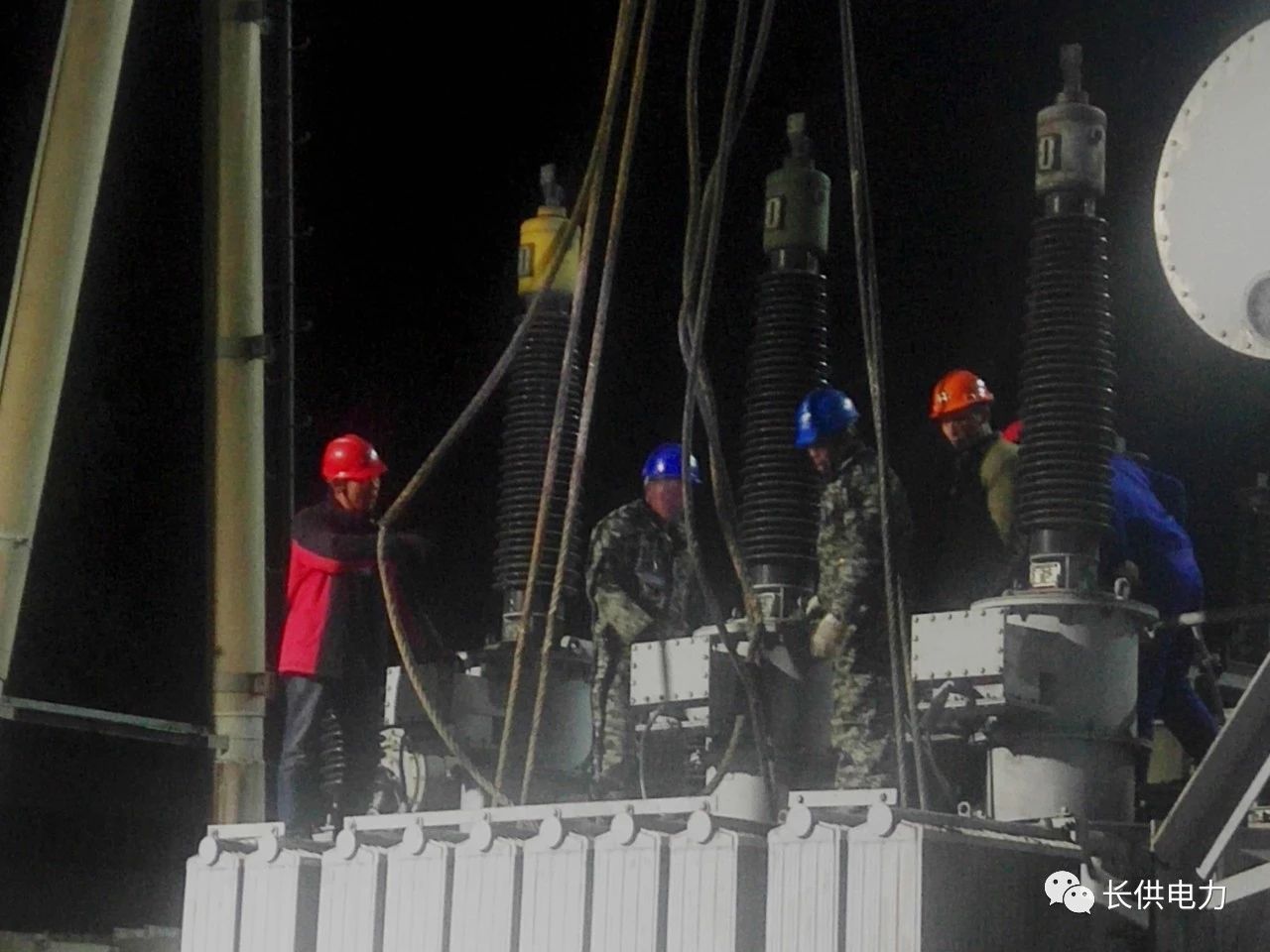

拆除2#主变引线


拆除2#主变引线

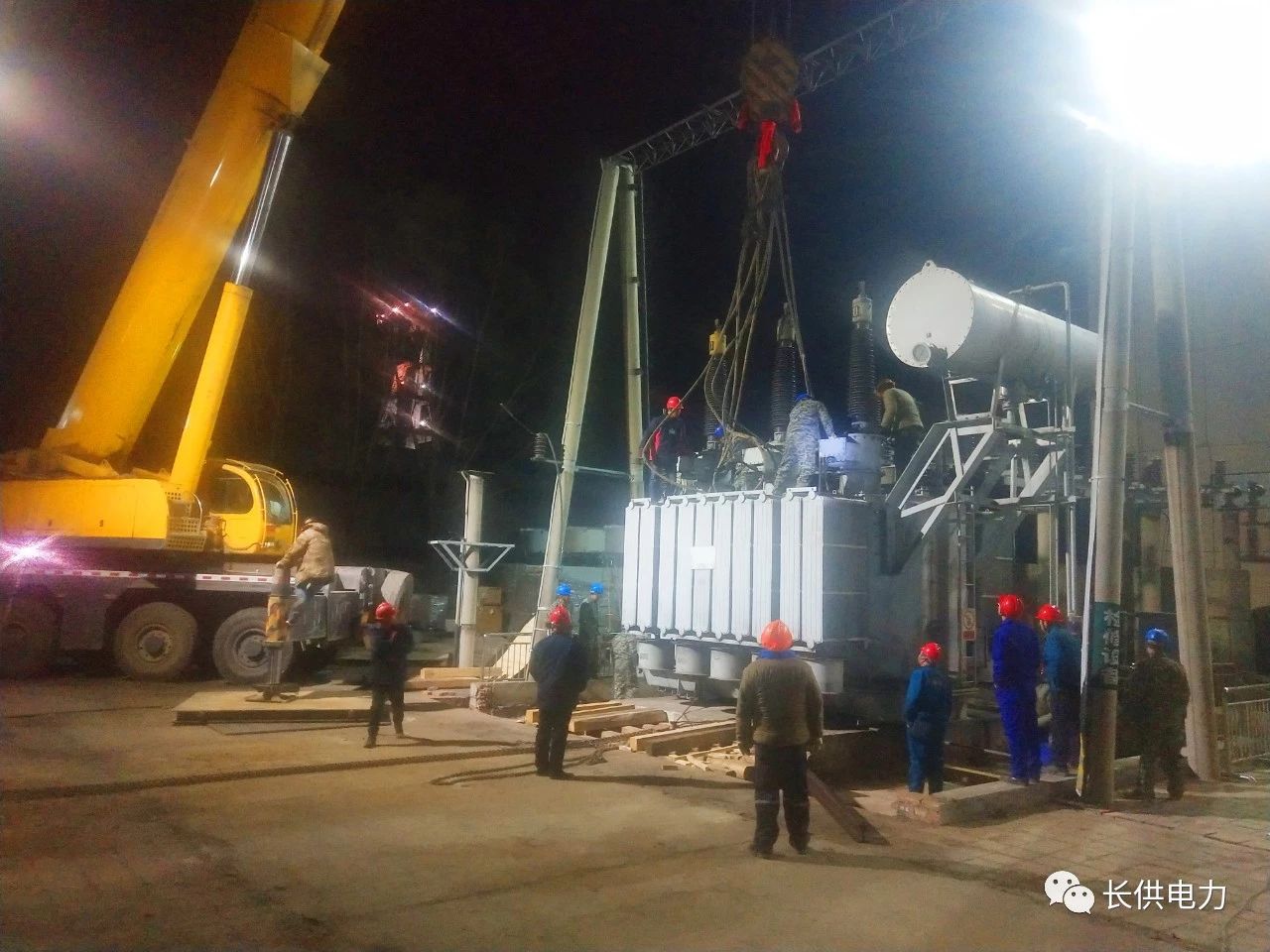

需要在短短9天左右的时间里顺利完成增容工作,时间和效率须放在首要位置。经过和余吾矿供电科科长王和兵紧急磋商,决定连夜加班完成2#主变的更换工作。21时许,260吨的起重机技术人员对主变周边场地、臂展作业范围和起吊距离仔细观察后指挥起重机顺利到达作业现场,支撑平衡、自吊80吨配重,经过两个多小时的工作准备,起重机达到起重作业标准,同时各项工作也准备就绪。在晴朗星空和现场灯光的配合下,让连夜更换主变的现场的施工人员有了一丝丝安慰。接下来,长供人按照方案要求将现场施工人员分成套绳固定组、倒链牵引组和拉拽平衡组。23时,更换工作开始,起重机将吊钩落到指定位置,套绳固定组在余吾矿供电科王科长的带领下,做好安全措施后迅速攀爬到变压器顶部,将钩绳与变压器固定牢固,缓缓将变压器吊起脱离变压器底座一公分的高度;这时牵引组按照分工要求在起重机的配合下,一步步将变压器牵引到起吊位置。在指挥员的哨声下,起重机稳稳地将变压器起吊至指定高度,为防止变压器在起吊中发生摇晃,牵引平衡组将事先固定在变压器四周的绳索分别向四个方向拉伸;在施工负责人的统一指挥下,三个小组顺利配合起重机将旧变压器顺利起吊到指定地点,此番景象宛如璀璨星空下的“擎天柱”。按照同样方法,顺利将新变压器吊装至原指定位置。

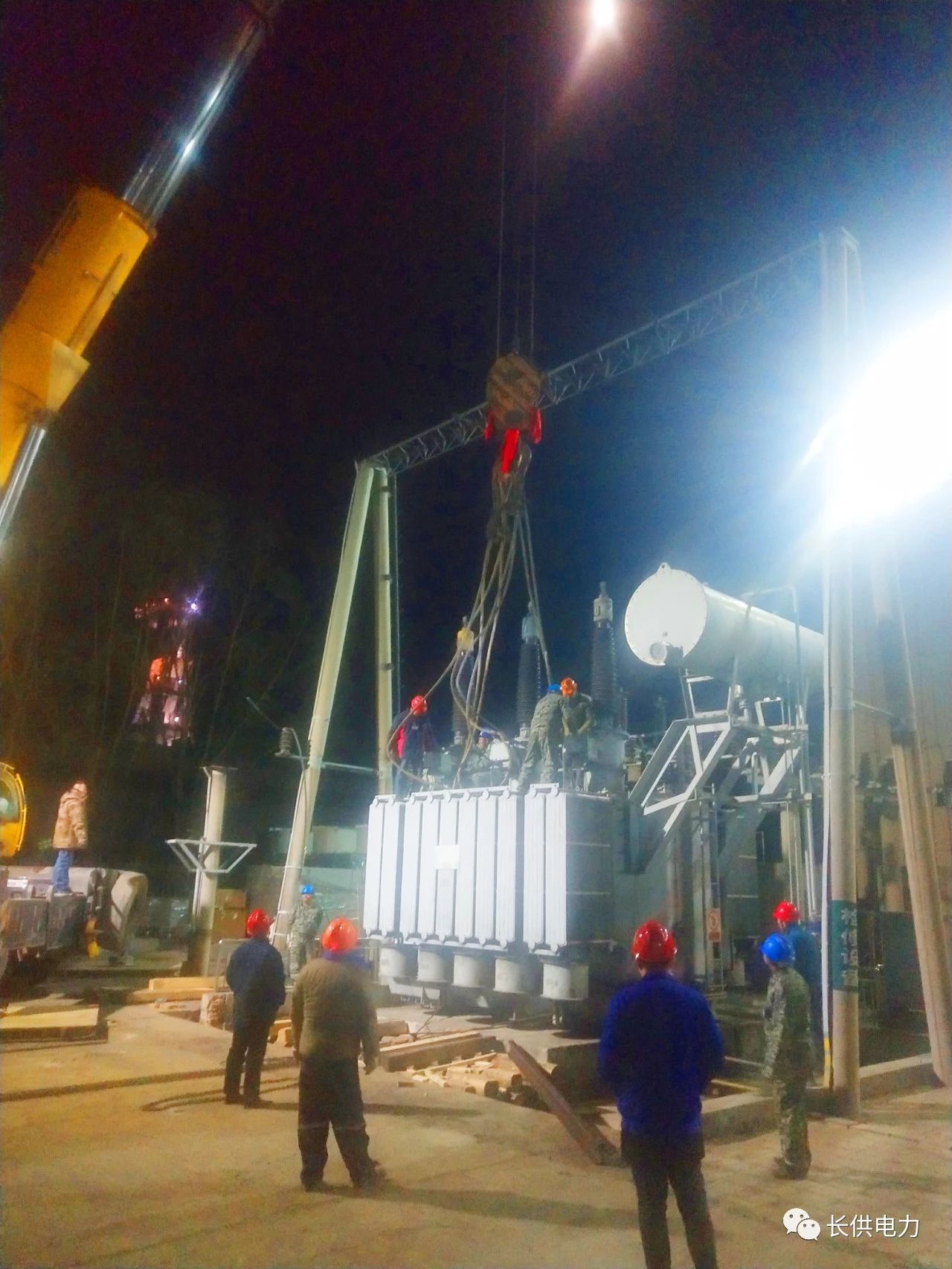

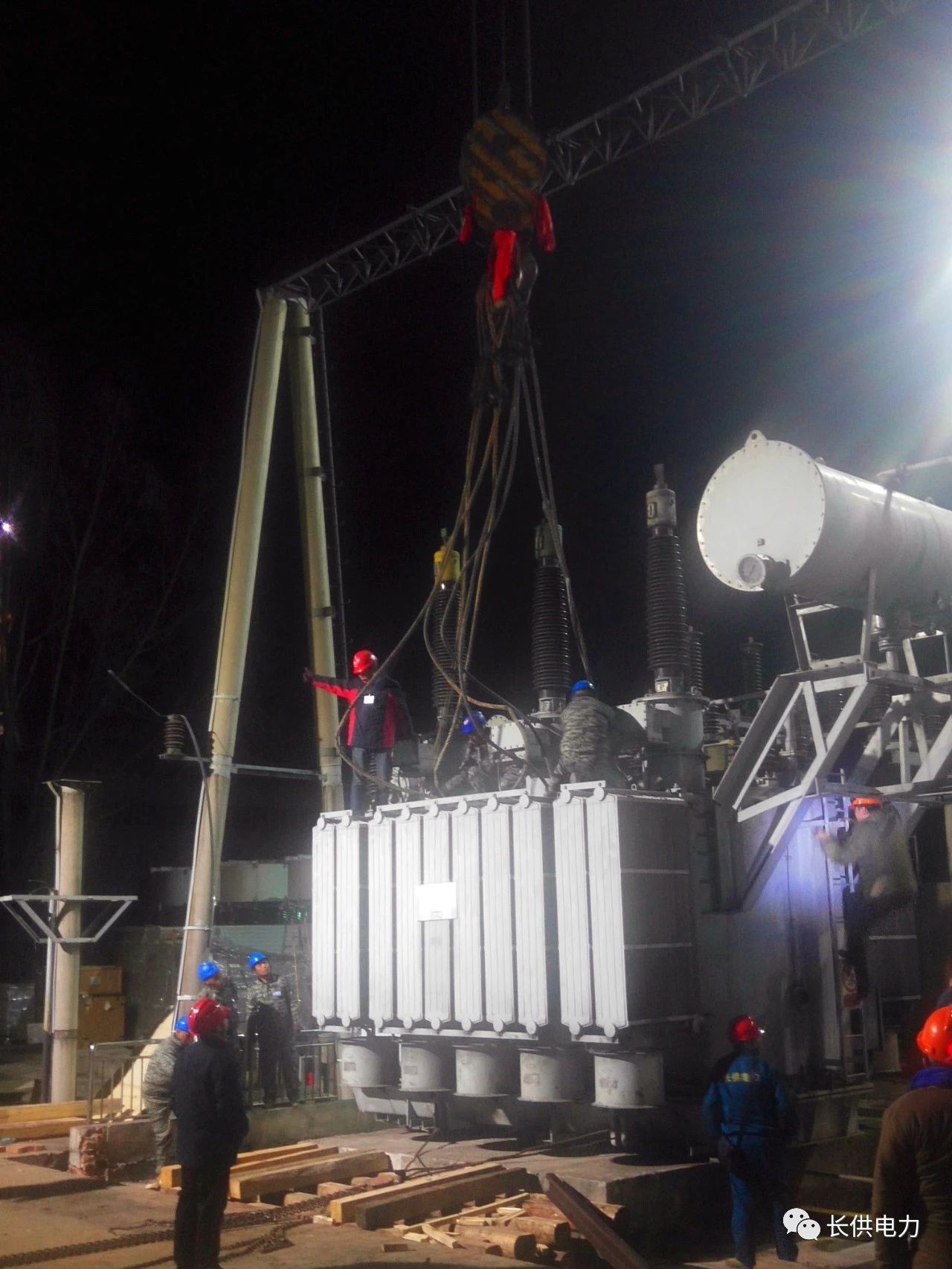

更换主变



直至凌晨3点,长供人顺利的完成了变压器更换工作。在场的长供“土专家”李迷书师傅才长长的出了一口气,远在他乡的长供技术总工邢师傅也“终于把心放到了肚子里”。从起重机进场到更换新旧变压器的完成,只用了短短的6个小时。在场的余吾矿机电矿长许未明和供电科工作人员对长供人的工作效率和敬业精神纷纷竖起了大拇指!
